福山市民病院新本館1期竣工、周産期センターとヘリポート——8月8日運用

2026年7月25日、蔵王町の福山市民病院で新本館1期工事の竣工式が行われました。周産期母子医療センター(母体・胎児集中治療室6床・新生児集中治療室12床・新生児回復室12床)と、屋上ヘリポートを備えた救命救急センターがこの1期で整い、8月8日から運用が始まります。
本記事は、2026年7月25日付の中国新聞・山陽新聞の報道、広島ニュースTSSの取材、および市民病院公式の増改築ページ(https://www.fc-hosp.jp/site/zoukaitiku/)で確認できる範囲を整理したものです。2期以降の工程や診療体制の細部は、開院直前の病院発表を正とします。
7月25日の竣工式——1期で動き始める中核機能
山陽新聞によると、竣工式には枝広直幹市長や病院関係者ら約100人が出席し、完成を祝いました。枝広市長は「市民の信頼と期待に応えながら、地域を支える中核病院としての使命を果たしていく」と述べた、と報じています。
1期で新設・移設されるのは、大きく周産期母子医療と救命救急です。旧本館は築40年超で老朽化が進み、2024年3月に着工した建て替えの最初の区切りが、いよいよ患者受け入れに接続します。TSSの報道では、病院事業管理者の高倉範尚氏が「使命は市民に安心安全を届けること。できれば最後の砦となるような病院になりたい」と語った、と伝えられています。
僕は最初、竣工式=「全部終わった」印象を持ちがちですが、ここは1期完成に留まります。公式ページのスケジュールどおり、2032年度末までの長期工事のうち、まず南側の新本館1期分が使える段階——という読み方が正確です。

新本館1期の規模——数字で見る施設概要

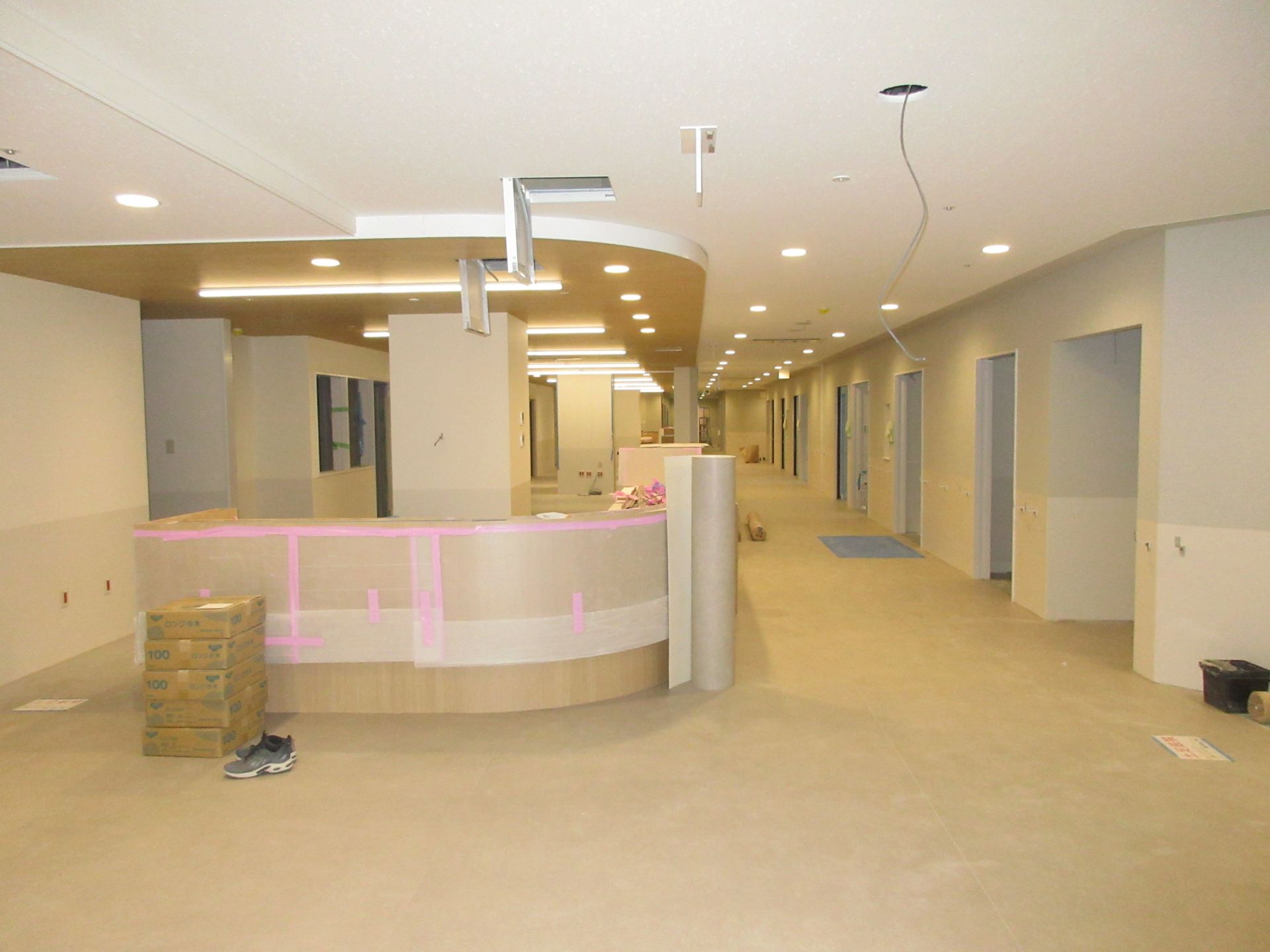

市民病院公式では、新本館全体(1期・2期を含む完成形)の延べ面積を57,341㎡、1期新築分を28,334㎡としています。構造は鉄骨造の免震構造、地下1階・地上7階建て。病床数は増改築後も506床(一般500床・感染症6床)を維持する計画です。
| 項目 | 内容(公式・報道ベース) |
|---|---|
| 竣工式 | 2026年7月25日 |
| 1期運用開始 | 2026年8月8日 |
| MFICU(母体・胎児集中治療室) | 6床 |
| NICU(新生児集中治療室) | 12床 |
| GCU(新生児回復室) | 12床 |
| 着工 | 2024年3月 |
| 総事業費 | 約350億円 |
| 事業完了目標 | 2032年度 |
中国新聞デジタル(2026年7月25日付)も、新本館1期の完成と竣工式、8月8日運用開始、ハイリスク出産対応設備とヘリポートを簡潔に報じています。市が進める増改築事業のうち、患者が最初に体感する区画が1期——周産期3階・救急2階——に集中している、という整理が報道全体に共通しています。
免震・老朽化対策——建物更新の背景
公式ページが繰り返し説明するのは、本館の老朽化と、それに伴う新機能の物理的な載せ替えです。免震構造の新本館は、広島県内の大規模病院改修としては注目度が高く、地震動だけでなく、数十年にわたる配管・電気・感染対策の更新を一度に進める器、とも言えます。一瞬、床数506は変わらない、と見える一方で、集中治療・新生児・救急のフロア配置は1期時点で大きく変わります。
県外搬送だったハイリスク出産——圏域内で受け止める意味
山陽新聞は、切迫早産や多胎妊娠、重い高血圧症などリスクのある出産について、これまで県外の病院へ搬送せざるを得なかったケースがあった、と報じています。新本館3階の周産期母子医療センターは、MFICU・NICU・GCUを一体で整え、低出生体重児や臓器に異常のある新生児を24時間体制で受け入れる、という説明です。
表層は「ベッド数が増えた」、本質は備後圏域の出産の出口が一つ市内に戻ることに近いです。公式ページでも、県をまたいだ別病院での出産を余儀なくされてきたケースと、出産可能な病院減少への対応を並べて説明しています。編集としては、搬送距離の短縮は母子の負担だけでなく、紹介・逆紹介のネットワーク——地域の開業医・助産師・保健所との連携——が市内で閉じやすくなる、と読む向きもあります。
知りませんでしたが、NICU12床・GCU12床という規模は、単発の「ハイリスク対応」ではなく、NICUで安定したあとGCUで段階的に戸籍の病棟へという流れを病院内に置く設計です。僕自身は、圏域外搬送が続くと家族の宿泊・送迎コストが積み上がる——その生活負担が、医療統計には出にくい、と感じます。

MFICU・NICU・GCU——3つの部屋が意味する受け入れの段階
公式の説明をそのまま機能に落とすと、MFICUは切迫早産や多胎妊娠など、母体と胎児の双方にリスクが高い状態を病院側で管理する場です。NICUは低出生体重児や臓器異常のある新生児を24時間ケアし、GCUはNICUで安定した児を引き続き回復期として預かる——という三段の受け皿が、同じ3階に並ぶイメージです。
山陽新聞は、市内だけでなく備後圏域各地からの利用も想定している、と書いています。編集としては、福山・尾三・備北など、車で1時間圏内の産科医療を考える家族にとって、「広島市側の周産期病院まで行くか、ここまで上がるか」の選択肢が変わる、と読む向きもあります。さすがに、開院直後に搬送件数がどう動くかは、紹介体制の整備次第——数字は続報待ちです。
8月8日までに押さえる運用の論点
市は7月5日、1期の運用開始日を8月8日と公表しています(47NEWS経由の報道)。竣工から約2週間は、設備の最終調整とスタッフ配置の期間と見られます。利用者側では、ハイリスク妊娠の紹介ルート・救急搬送との接続が、開院直後にどう案内されるかが実務上の観測点です。かかりつけ医からの紹介状、助産院・クリニックとの連絡網、夜間の受け入れ基準——ここは病院の案内ページ更新を追うのが確実です。
救命救急とヘリポート——2階集約が変える搬送の形

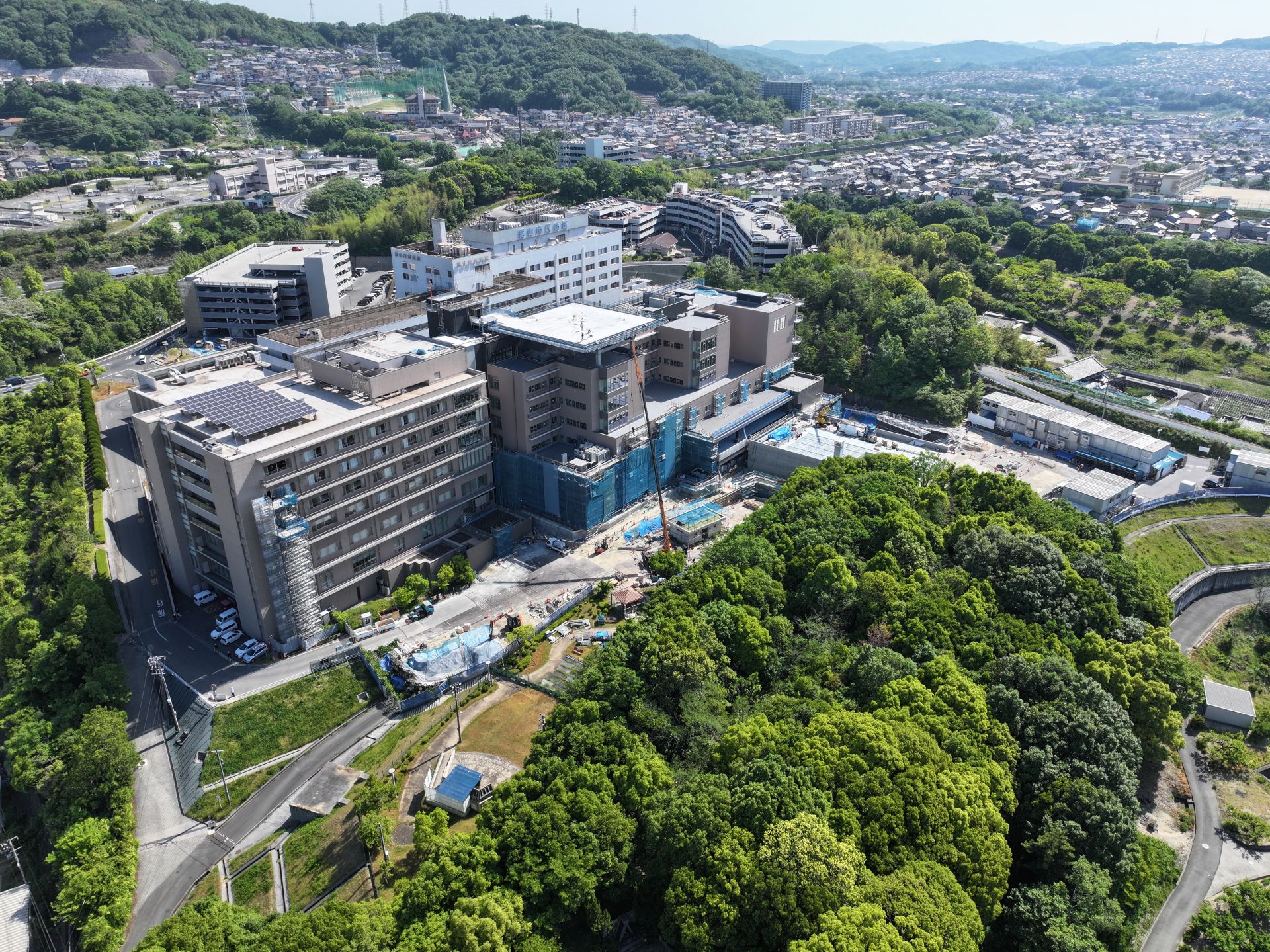

備後圏域で救命救急センターを持つ病院は市民病院のみ、という位置づけは従来どおりです。今回の増改築では、救命救急センターを東館1階から新本館2階へ移し、手術室など救急関連部門を同フロアに集約します。屋上にヘリポートを設け、センター直通の搬送エレベーターも整備しました。
TSSのリポートでは、これまで本館から300〜400メートル離れた場所にドクターヘリを止めていたが、屋上に直接着陸できるようになり、患者のスムーズな受け入れが可能になる、と説明されています。公式ページでも、敷地の高低差を活かし救急車が2階へ直接アクセスできるスロープを設ける設計だ、と案内されています。
意外と、ヘリポートは「空から来る患者」だけの話ではなく、地上の救急車動線と垂直動線を一本化する——地上・空中の両方を同じ2階の救急ブロックに落とす、という横断の話です。1〜3年の時間軸では、東館・西館の改修と外来再配置が進む2030年代前半まで、救急の受け入れ能力と院内導線が段階的に更新されていく、と見てよいでしょう。

山陽新聞は、本年度末に高精度の放射線治療装置を導入予定で、体への負担が少ないがん治療が可能になる、とも伝えています。がん医療の強化はTSSの完成式典報道でも触れられており、1期の焦点は周産期・救急ですが、腫瘍治療の設備更新も同じ長期事業の中に入っています。
圏域唯一の救命救急——「最後の砦」の負荷はどう変わるか
救命救急センターは、生命に関わる重症患者を受け入れる三次救急の拠点です。東広島・竹原・府中など周辺市町からも救急車が向かう、という日常があるなか、2階への機能集約は院内の動線短縮が目的の一端です。手術室・画像診断・ICUとの距離が物理的に縮まれば、時間的な余裕が生まれやすい——ただし、人員配置や当番体制が伴わなければ、建物だけでは意味が半分、というのが現場の常識に近い話です。
僕は、ヘリポート完成で「空路が整った」と喜ぶ前に、地上搬送との待ち合わせ——ドクターヘリと救急車が同時段に到着したときの優先順位——が運用マニュアルでどう書かれるか、の方が気になります。とにかく、TSSが伝えた「300〜400メートル離れた場所にヘリを止めていた」状態から、屋上直結へ変わるのは、悪天候や夜間の搬送でも差が出やすいポイントです。
350億円・2032年度完了——旧本館解体と2期の残り半分
総事業費約350億円、2032年度の事業完了を目指す——山陽新聞が報じた数字は、公式の「今後9年近くを要する」と整合します。1期・2期に分けて新本館を建て、北側の旧本館を解体したあと、跡地に新本館の残り半分を建設する。東館・西館の改修、外来診療部門の再配置も続きます。
1962年に25床の国民健康保険大門病院として始まり、1977年に蔵王町へ移転、現在506床の圏域基幹病院になった歴史は、公式ページが整理しています。まあ、40年超の本館を置き換える工事は、診療を止めずに建築・改修・解体を繰り返す——現場の説明どおり、単純な新築移転より複雑、というのが編集としての実感です。

TSSは、現在の本館は今後解体し、2029年度に新本館残りの建設工事が始まる、と報じています。僕は、1期開院で周産期・救急が動いても、外来動線や病棟の最終形はまだ先——市民病院を利用する家庭にとって、2030年代の工程表が次の確認ポイントになる、と思います。
感染症病床6床は床数据え置きで機能をリニューアルし、必要時に区画を増やせる設計も公式に示されています。コロナ禍で多くの患者を受け入れた実績を、物理的な隔離動線として再設計する、という読み方ができます。
約350億円の事業——市営病院としての時間軸
総事業費約350億円という規模は、単年度の市予算とは桁が違います。1962年の25床から半世紀以上かけて拡張してきた施設を、診療を継続しながら入れ替える——借入・寄附(公式ページは寄附受付も案内)・国庫補助など、資金調達の内訳は別途の説明が必要ですが、2032年度完了まで「工事が続く病院」であること自体が、利用者の動線にも効いてきます。

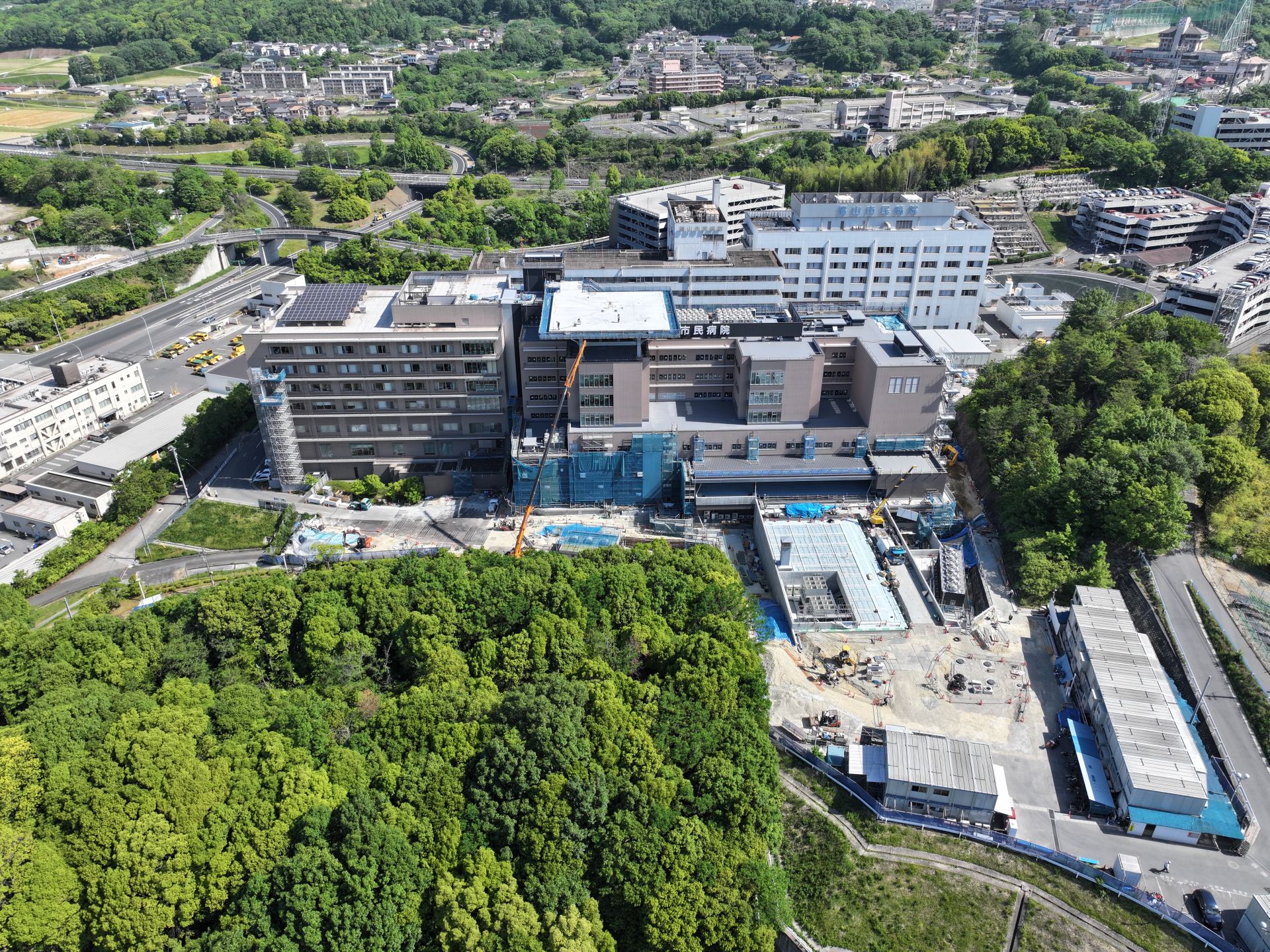

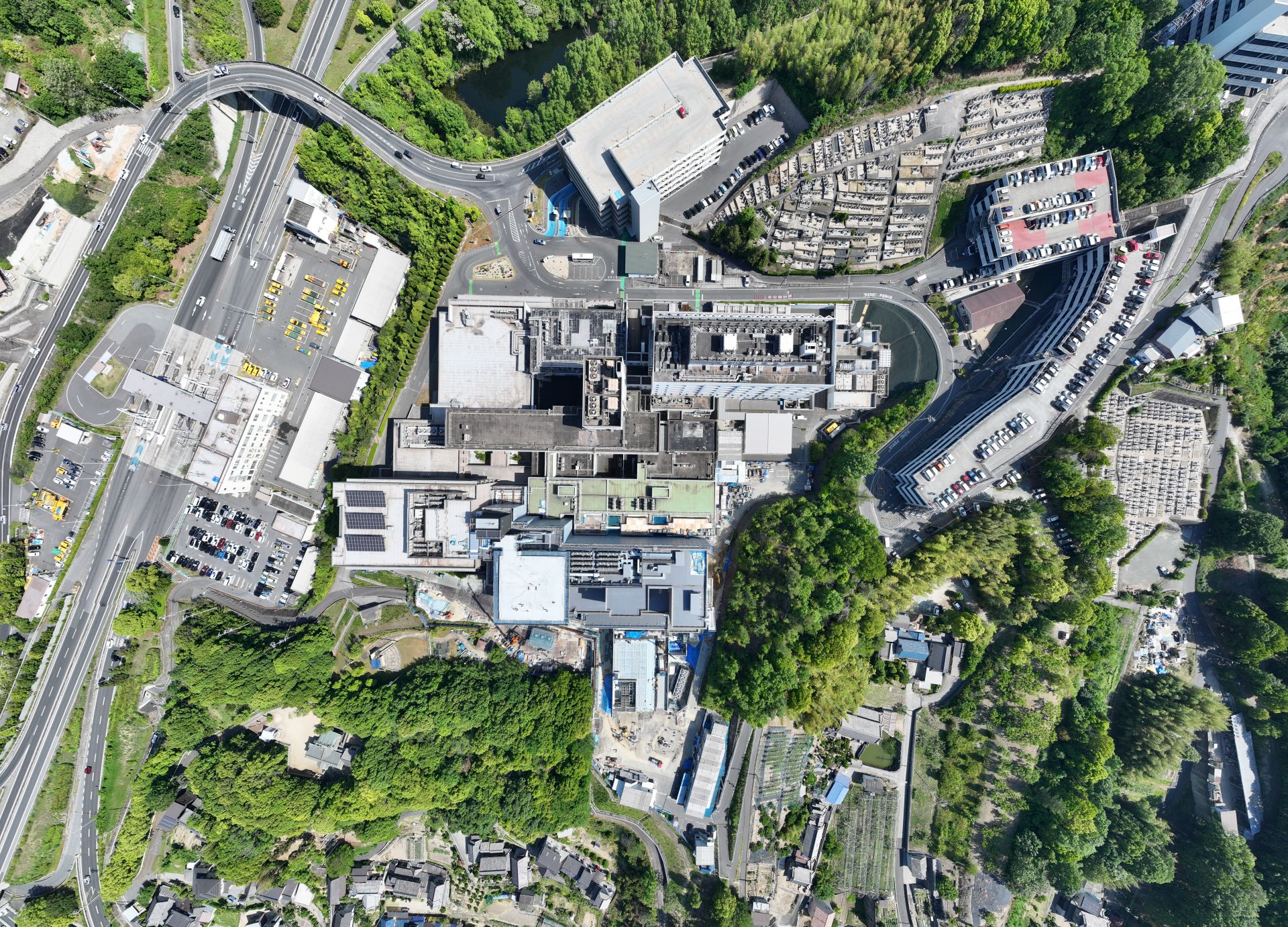

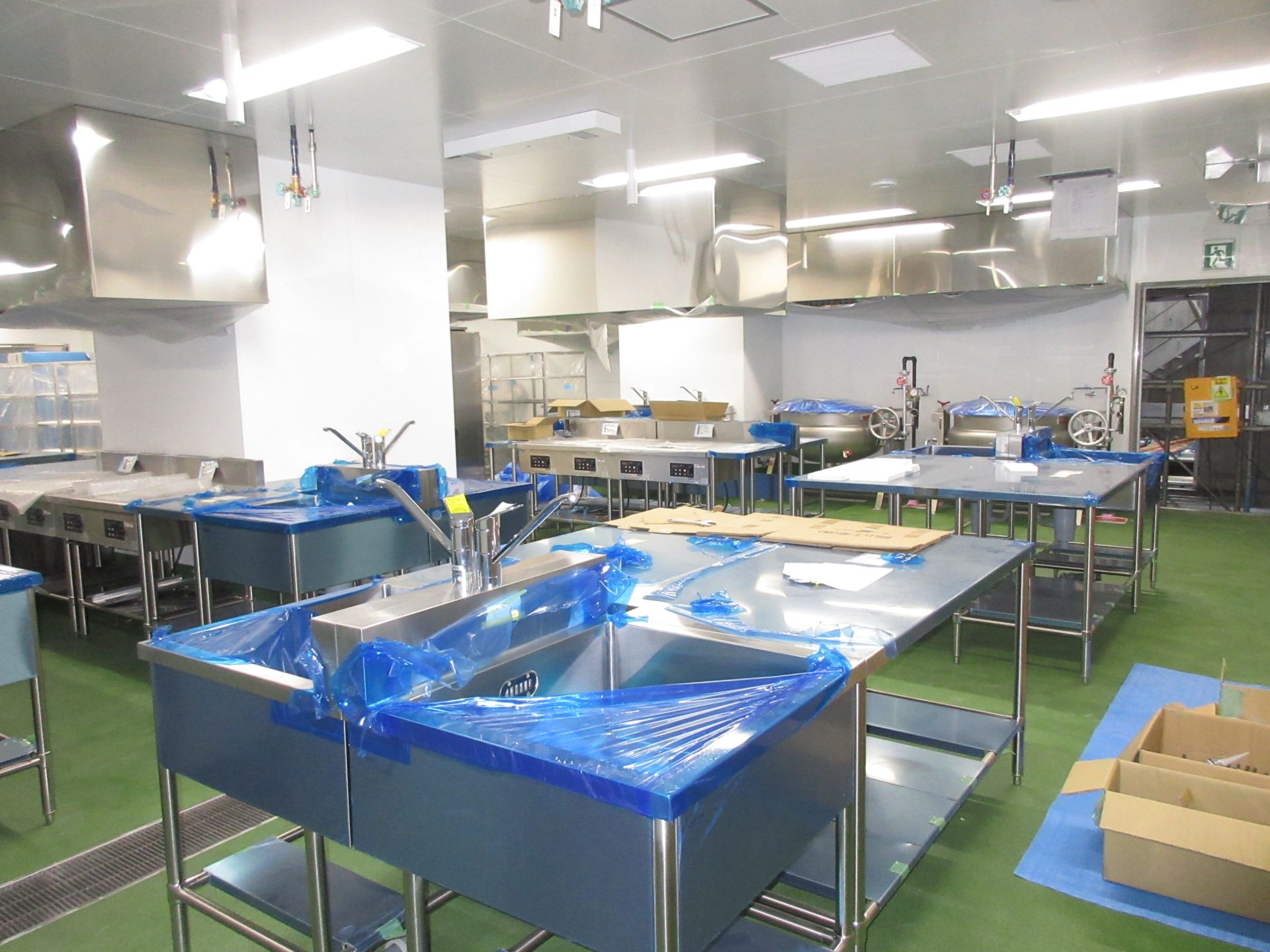

2023年度の先行工事に続き、今回の1期完成——公式の工事進捗報告では、2026年5月末時点で内装・設備・厨房機器の搬入、南側院内道路整備などが進んでいた、と振り返られています。6月末には「完成を迎えた新本館1期」の写真公開を予告しており、7月25日の竣工式は、その予告どおりの区切りでした。東館・西館の改修が並行するなか、どの診療科がいつどの棟へ移るかは、今後の市・病院の案内表が出るたびに更新されていくはずです。利用者にとっては、駐車場や外来入口の変更案内が、工事フェーズごとの実務情報になります。

福山市民病院の増改築公式ページ(https://www.fc-hosp.jp/site/zoukaitiku/)では、工事進捗の写真とスケジュールが随時更新されています。観測可能な次の一手は、8月8日の周産期・救急の運用開始、救急車・ヘリ搬送の実働データ、および2期着工に向けた旧本館解体の告示です。備後圏域の医療は、今日の竣工式で「建物が整った」段階に入り、これから数年は院内の役割分担が写し替わっていくフェーズに移ります。まあ、1期だけでも「県外へ出産に行っていた」という選択肢が減る——その一点だけでも、地域の体感は大きいはずです。
